Planifier la transformation

Planifier avec lucidité

Planification adaptative
Planifier en couches : détail sur le court terme, cap sur le long terme.

La planification est l'un des sujets les plus mal compris de la transformation d'entreprise. Trop souvent, on la confond avec la prédiction — comme si planifier consistait à décrire avec précision ce qui va se passer. Ce n'est pas cela. Planifier, c'est organiser l'effort face à l'incertitude. C'est décider où concentrer l'attention, comment séquencer les actions, et comment rester orienté quand les conditions changent.

La feuille de route construite au chapitre précédent donne une direction. Ce chapitre donne un cadre pour la tenir dans la durée — un cadre qui intègre l'incertitude comme donnée structurelle plutôt que comme anomalie à corriger.

Deux concepts forment le cœur de ce chapitre : le cône d'incertitude, qui explique pourquoi les estimations initiales sont nécessairement approximatives, et la planification en oignon, qui propose un cadre adaptatif pour organiser les décisions à différents horizons temporels.

9.1 — Synchronisation et rythme d'entreprise

Une transformation ne se déploie pas dans le vide — elle s'inscrit dans le rythme vivant d'une organisation. Cycles budgétaires, révisions stratégiques, rythmes commerciaux, périodes de clôture : toute entreprise fonctionne selon des cadences qui lui sont propres. La transformation réussit lorsqu'elle se synchronise avec ce rythme plutôt que de chercher à l'ignorer.

Cette synchronisation exige deux qualités complémentaires : la rigueur, pour structurer des cycles de planification clairs (annuels, trimestriels, mensuels, hebdomadaires) et maintenir l'alignement entre les niveaux stratégiques et opérationnels ; la résilience, pour s'adapter aux imprévus sans perdre la dynamique d'ensemble.

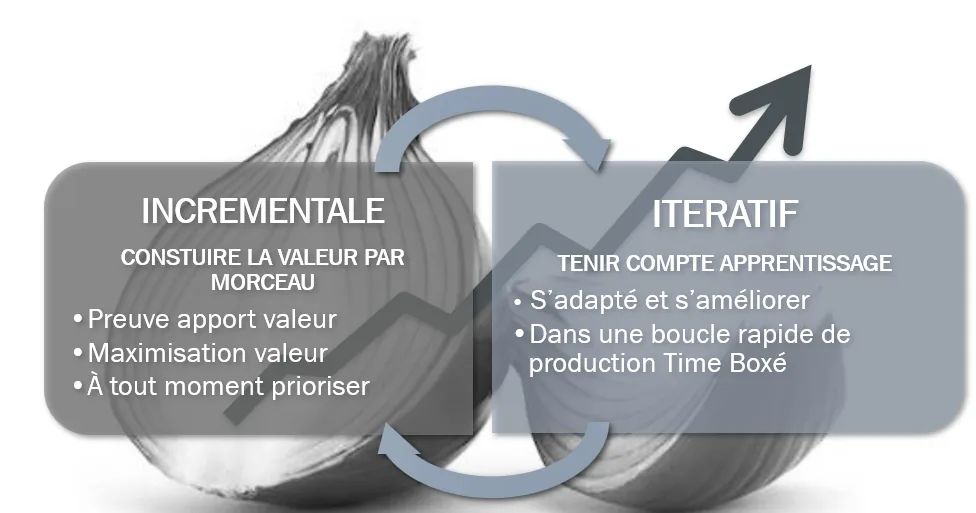

L'approche incrémentale et itérative (→ Ch.11) s'intègre naturellement dans cette logique : chaque incrément apporte une valeur mesurable, chaque itération intègre les apprentissages du cycle précédent. La planification n'est pas un plan figé — c'est un processus vivant.

9.2 — Top-down et bottom-up : l'équilibre clé

Toute planification stratégique articule deux dynamiques opposées et complémentaires.

L'approche top-down part de la vision globale pour déployer les priorités aux différents niveaux organisationnels. Elle fixe l'ambition pluriannuelle, identifie les priorités stratégiques (les "roches"), et les traduit en actions concrètes sur des horizons définis. Elle donne la direction et garantit la cohérence d'ensemble.

L'approche bottom-up part des apprentissages terrain pour affiner la planification. Chaque cycle produit des retours précieux sur ce qui fonctionne, ce qui ne fonctionne pas, ce qui mérite d'être ajusté. Elle responsabilise les équipes et ancre la stratégie dans la réalité opérationnelle.

La vraie force d'une planification efficace réside dans l'articulation de ces deux dynamiques. Le top-down apporte le cadre sans lequel l'action se disperse ; le bottom-up apporte la correction sans laquelle le cadre devient un carcan. Cette boucle — descente de vision, remontée d'apprentissages — est le mécanisme central du cycle PDCA → fiche PDCA appliqué à la planification stratégique.

9.3 — Le cône d'incertitude : comprendre l'évolution de la connaissance

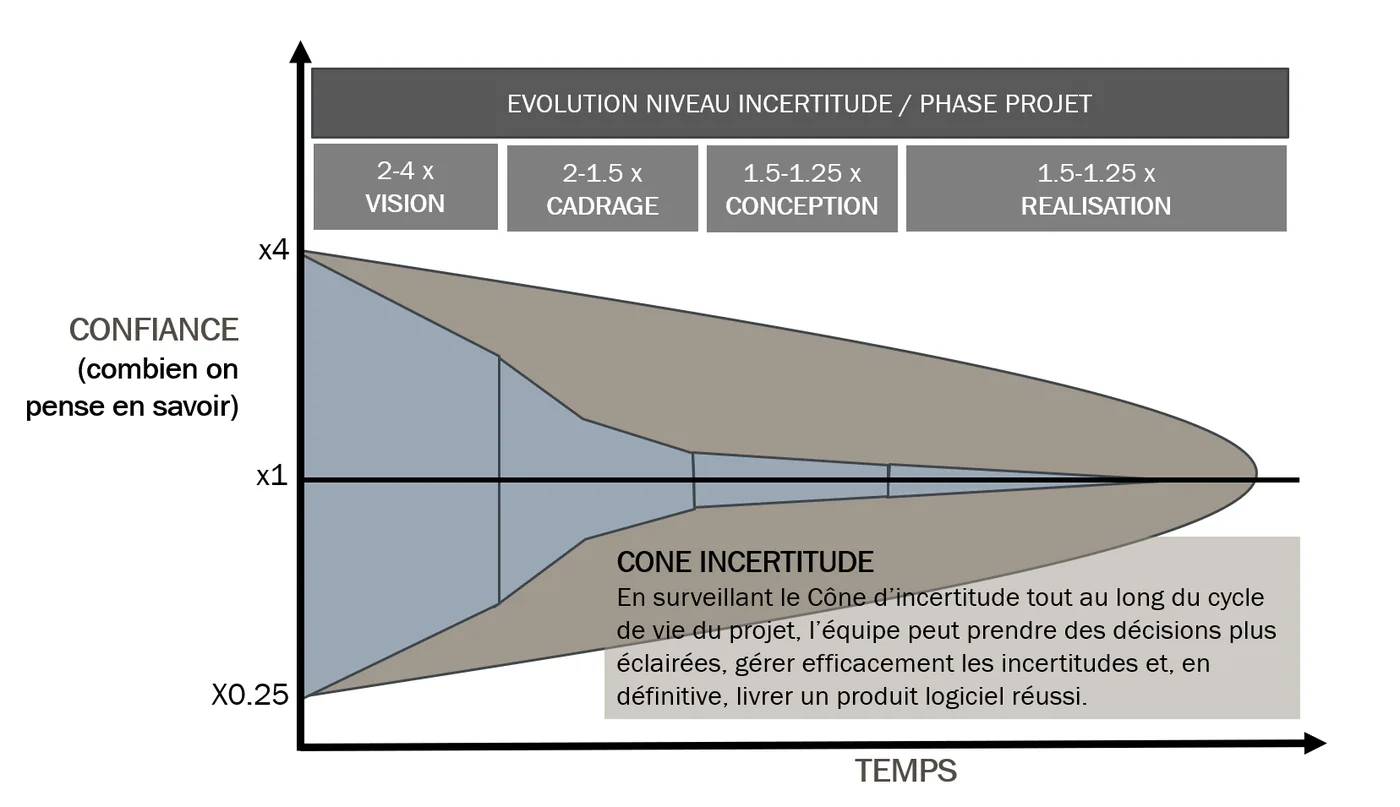

Le cône d'incertitude
Cône d'incertitude — l'incertitude décroît à mesure que le projet avance

Le cône d'incertitude est un concept développé dans l'industrie du logiciel par Steve McConnell (1998), formalisé dans le cadre des méthodes agiles par Mike Cohn. Il illustre une réalité contre-intuitive : au démarrage d'un projet ou d'une transformation, les estimations sont affectées par une variabilité maximale — et cette variabilité se réduit progressivement à mesure que les connaissances s'accumulent.

La contre-intuitivité tient à ceci : c'est précisément quand l'incertitude est maximale que les parties prenantes exigent les engagements les plus fermes. Un projet estimé à 100 jours-homme peut nécessiter entre 25 et 400 jours-homme en début de projet — soit un rapport de 1 à 16. Exiger un engagement précis à ce stade revient à demander une carte détaillée d'un territoire qu'on n'a pas encore exploré.

La citation fondatrice

"Plus le projet approche de sa phase finale, plus les estimations qu'on réalise deviennent proches de la durée finale réelle. À l'inverse, au démarrage d'un projet, les estimations sont très éloignées de ce que sera la réalité." — Steve McConnell

Ce que le cône change dans la pratique

Intégrer le cône d'incertitude dans sa culture de planification change plusieurs comportements :

Les estimations deviennent des hypothèses évolutives, pas des engagements figés. On planifie avec des fourchettes explicites plutôt que des dates précises — et on les resserre au fil des apprentissages.

La transparence sur l'incertitude renforce la confiance. Présenter honnêtement le niveau d'incertitude d'une estimation — plutôt que d'afficher une fausse précision — est un signal de maturité qui rassure les parties prenantes averties.

La décomposition progressive devient la règle. Un projet est fragmenté en phases : la phase 3 n'est planifiée en détail que lorsqu'on entre dans la phase 2, en s'appuyant sur les apprentissages accumulés. On ne fige pas l'avenir lointain avec la précision qu'on applique à demain.

Les méthodes prédictives (type Waterfall) commettent précisément cette erreur : elles exigent une planification détaillée de l'intégralité du projet dès la phase de préparation, alors même que l'incertitude est à son maximum. Le cône d'incertitude invalide cette approche — non pas parce que la planification n'a pas de valeur, mais parce qu'une planification figée trop tôt génère des risques plus qu'elle n'en réduit.

9.4 — La planification en oignon : un cadre adaptatif

Planification en oignon
La planification en oignon — du macro-stratégique à l'opérationnel

La planification en oignon, inspirée des travaux de Mike Cohn, est la réponse opérationnelle au cône d'incertitude. L'image de l'oignon vient du fait que la planification se construit par couches successives, du plus général au plus précis — à mesure que l'on progresse vers le centre, c'est-à-dire vers le court terme et la réalité opérationnelle.

Le principe fondateur : plus on est loin dans le temps, plus l'incertitude est grande, et plus il est contre-productif de planifier dans le détail. La décomposition progressive ne signifie pas l'absence de vision long terme — elle signifie que la vision long terme reste délibérément macro, pour laisser place à l'adaptation.

Les quatre couches de planification

Couche 1 — Vision stratégique annuelle : les grands axes de transformation et les priorités globales de l'organisation. À ce niveau, on ne descend pas dans le détail — l'incertitude est trop grande. On définit les ambitions et on évite les précisions qui seront forcément erronées.

Couche 2 — Planification trimestrielle : les "roches stratégiques" — les 3 à 5 priorités critiques à adresser dans les 90 prochains jours. C'est le premier niveau où on structure la vision en grandes initiatives, sans tomber dans la micro-planification. C'est aussi le niveau de synchronisation avec l'OPS (→ Ch.8).

Couche 3 — Planification mensuelle : l'affinage des priorités trimestrielles en fonction des résultats obtenus et des nouveaux apprentissages. On commence à définir précisément quoi accomplir — pas encore comment l'atteindre à un niveau fin.

Couche 4 — Planification hebdomadaire : les actions concrètes à entreprendre pour avancer vers les objectifs mensuels. C'est le niveau le plus granulaire, celui de l'exécution. Le feedback est rapide — en une semaine, on sait si on avance dans la bonne direction.

Le principe clé : décomposer juste-à-temps

La décomposition juste-à-temps est le mécanisme central de la planification en oignon. Les objectifs stratégiques restent à un niveau macro tant que leur concrétisation n'est pas imminente. Quand on entre dans une phase opérationnelle, on affine progressivement — au moment où cette précision devient utile, pas avant.

Ce principe évite deux pièges symétriques : la planification excessive (descendre dans le détail trop tôt, créer de faux engagements) et l'improvisation (attendre le dernier moment pour toute décision, sans vision structurante).

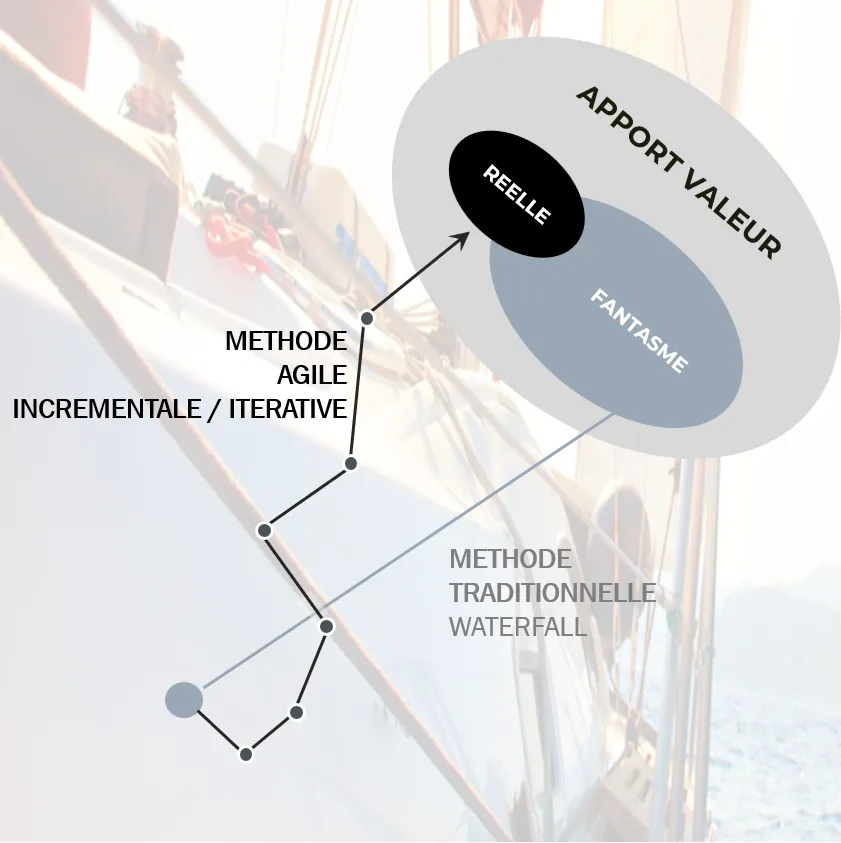

Synchronisation des incréments
La synchronisation des rythmes — aligner stratégie et delivery

L'efficacité de la planification en oignon repose sur une synchronisation fluide entre ces horizons temporels, via des rituels clairs : revues trimestrielles, planifications mensuelles collaboratives, stand-ups hebdomadaires. À chaque niveau, les équipes sont responsabilisées dans l'affinage progressif des priorités — ce qui renforce l'engagement et l'appropriation de la transformation.

La planification comme exercice de lucidité

La planification en oignon ne réduit pas l'incertitude — elle organise la façon d'y répondre. Elle permet de concilier vision long terme et agilité exécutionnelle, en assurant que chaque décision stratégique reste pertinente et ancrée dans la réalité opérationnelle. Le plan n'est pas un contrat avec l'avenir — c'est un instrument de dialogue avec le présent.

Signal d'alerte — Une planification trop rigide, découpée en étapes prédéfinies qui ne s'adaptent pas aux réalités du terrain, est l'un des précurseurs d'une transformation Canada Dry : on exécute le plan, mais on perd la transformation. La planification en oignon est précisément conçue pour éviter ce piège.

→ Voir aussiA.5 — Dynamique de transformation (Scaling Up…)
